Institut Alternativa: Za investiciju čiji je dio i rekonstrukcija Ulice Vojislavljevića do kraja juna izvršeno svega 8,6 odsto planiranih sredstava

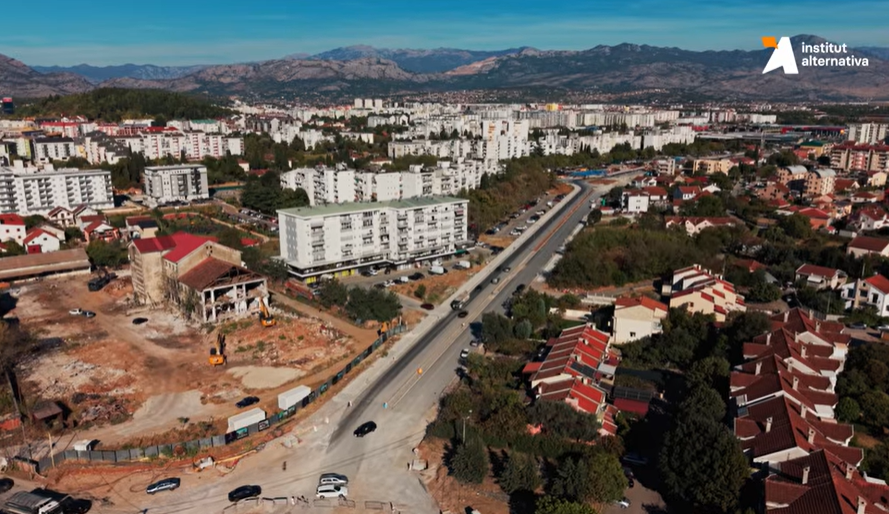

 (Foto: Institut Alternativa)
(Foto: Institut Alternativa)

Rekonstrukcija Ulice Vojislavljevića u Podgorici, čiji je završetak najavljen do kraja ove godine, i dalje nije okončana, dok se na preostalim djelovima šire investicije vrijedne 30,2 miliona eura tek radi, pokazuju podaci Instituta Alternativa iz kojeg su upozorili da je do kraja juna izvršeno svega 8,6 odsto sredstava planiranih za 2026. godinu.

- Na rekonstrukciju Ulice Vojislavljevića čekalo se gotovo deceniju. Radovi su počeli u maju 2025. godine, uz najavu da će za 18 mjeseci postojeća saobraćajnica biti pretvorena u bulevar sa četiri saobraćajne trake. Taj rok ističe krajem ove godine, ali se saobraćaj na dijelu budućeg bulevara i dalje odvija kroz dvije trake, po jednu u svakom smjeru. Javna rasvjeta i saobraćajna signalizacija još nijesu završene- naveli su iz Instituta Alternativa.

Na to, ističu, ukazuje nova video-priča Instituta alternativa iz serijala „Kako država gradi?“, koja prati realizaciju projekta procijenjenog na 30,2 miliona eura.

Ugovor sa izvođačem radova potpisan je 23. decembra 2024. godine, ali je početak radova uslijedio gotovo pet mjeseci kasnije.

- Uporedo sa izvođenjem radova, nastavljeni su i postupci eksproprijacije. Prema podacima Uprave za nekretnine iz oktobra, na prve dvije dionice bulevara od ukupno 61 predmeta ostalo je pet neriješenih, dok postupci nijesu u potpunosti okončani ni za treću dionicu. Za otkup zemljišta Glavni grad je do kraja juna 2026. godine isplatio oko 5,5 miliona eura- poručili su iz IA.

Izgradnja bulevara, dugog približno 3,2 kilometra, ugovorena je za oko 14,4 miliona eura sa PDV-om. Međutim, to je samo jedan od tri dijela šire investicije koja se u državnom kapitalnom budžetu vodi kao cjelina, a obuhvata i izgradnju novog i rekonstrukciju postojećeg mosta preko Morače, kao i izgradnju kružnog toka na pravcu Cetinje–Nikšić.

Prema izvještajima o izvršenju kapitalnog budžeta, za ovu budžetsku poziciju tokom 2024. godine isplaćeno je oko 913.000 eura, dok je zaključno sa 2025. godinom taj iznos dostigao oko 1,1 milion eura.

Za 2026. godinu planirano je 4,6 miliona eura, a do kraja juna potrošeno je oko 395.000 eura, odnosno svega 8,6 odsto planiranih sredstava.

Dok se za prvi dio projekta nazire završetak, Iz Instituta Alternativa su poručili da su preostali djelovi investicije tek u ranim fazama realizacije. U avgustu je zaključen poseban ugovor, vrijedan oko 6,9 miliona eura, za izgradnju novog i rekonstrukciju postojećeg mosta preko Morače. Radovi su počeli početkom septembra, a rok za završetak je 18 mjeseci, odnosno mart 2028. godine.

Kada je riječ o kružnom toku na pravcu Cetinje–Nikšić, iz IA navode da se krajem avgusta još radilo na izradi glavnog projekta.

Iz Instituta alternativa poručuju da ostaje da se vidi hoće li rekonstrukcija bulevara biti završena do kraja godine, ali i kakva će biti dinamika radova na preostalim djelovima investicije. Otvorena su i pitanja završetka prateće infrastrukture, stavljanja mosta i kružnog toka u funkciju, kao i konačne cijene cijelog projekta.

- Institut alternativa najavljuje da će se za godinu dana vratiti na teren kako bi provjerio kako se projekat realizuje i na koji način se troše planirana sredstva- zaključuje se u saopštenju.

Programska šema

13:00 – 13:05
INFOINFORMATIVA
13:05 – 14:00
NAUKA GOVORIEMISIJA
14:00 – 15:00
PODKASTEMISIJA
15:00 – 15:05
INFOINFORMATIVA
15:05 – 16:00
LUDA KUĆA 1EMISIJA
16:00 – 18:00
E UŽIVOEMISIJA

PRATITE TVe UŽIVO

Obavještenje: Zbog zaštite autorskih prava, u odredjenim terminima live stream neće biti dostupan.
