(VIDEO/FOTO) Na Krnovu završeno betoniranje temelja za vjetropark Gvozd 2

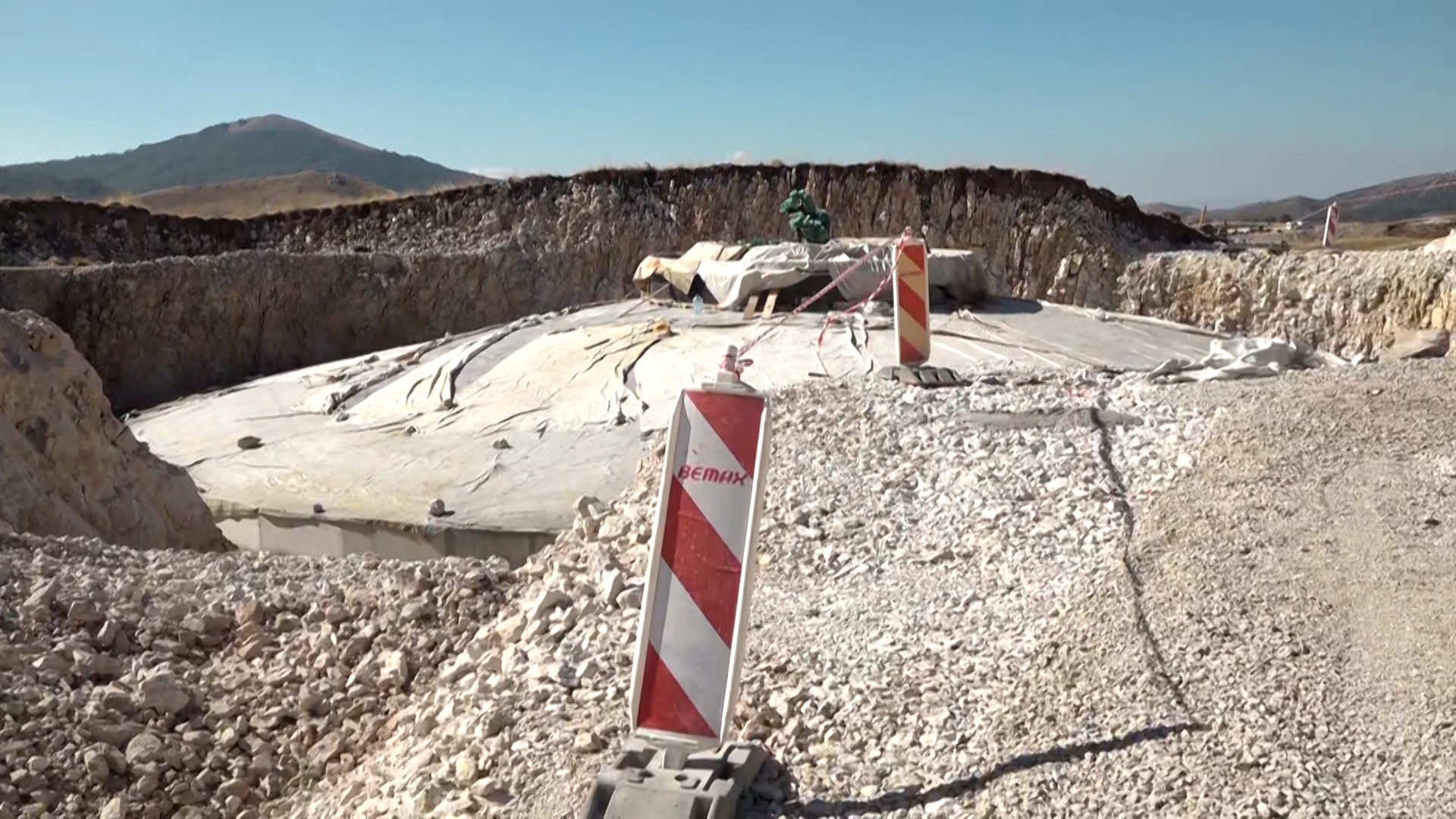

Najveći izazov u sklopu ovoga projekta jeste izrada temelja: počev od izrade anker-koševa, koji povezuju temelj i stub vjetrenjače, montaža armature – preko sto tona armature ide u jedan temelj. Takođe sam čin betoniranja: betoniranje počinje ujutru u pet sati i traje do sedamnaest časova. Za tih dvanaest časova ugradi se preko sedam stotina metara kubnih betona - istakao Bjelica

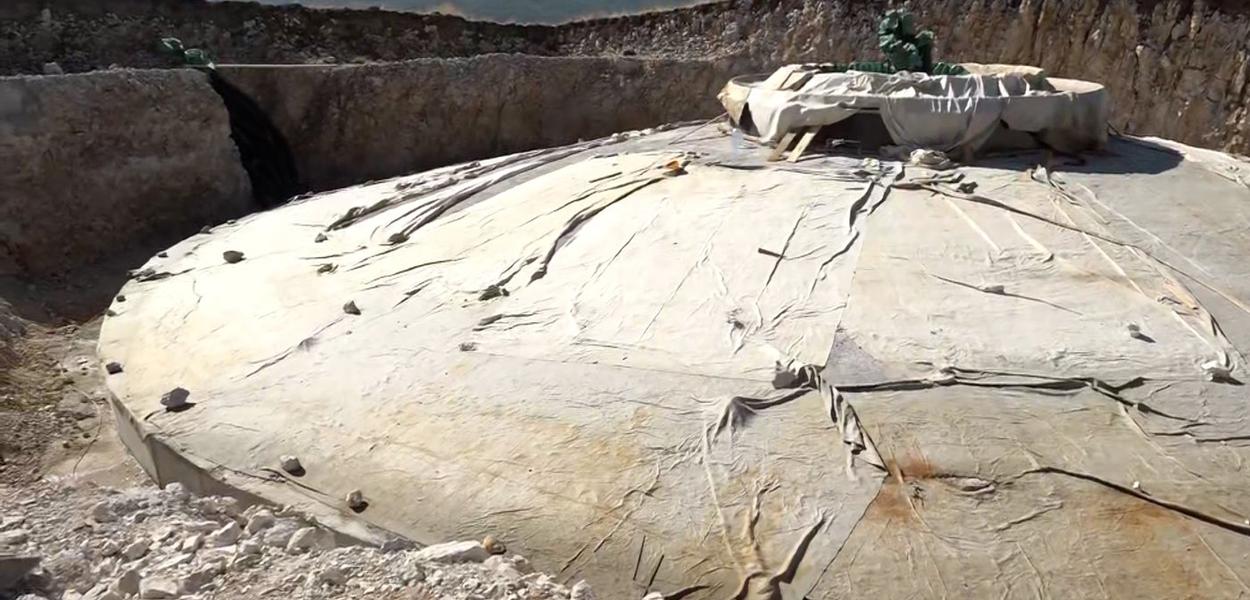

Posljednji od tri temelja buduće vjetroelektrane izliven je na velikom gradilištu na Krnovu. Sve će biti dio vjetroparka Gvozd 2, koji će snagu vjetra pretvarati u električnu energiju.
Riječ je o projektu Elektroprivrede, koji se radi uz finansijsku podršku Evropske banke za obnovu i razvoj, a izvođač radova je kompanija Bemax.
- Vjetropark Gvozd 2 je u fazi izrade i on će imati tri vjetroagregata. Ukupna snaga će biti oko 85 megavata i činiće najveći vjetropark u Crnoj Gori trenutno - kazao je građevinski inženjer Vladislav Bjelica.
Budući vjetropark moći će da proizvede električnu energiju za oko 35 hiljada domaćinstava. Gvozd 2 će imati tri nove turbine. Završeno je betoniranje posljednjeg od tri temelja za vjetroelektranu.
- Trenutno se radi i na uzemljenju ovaj temelja. Pored uzemljenja radimo i pripremu za pritisnice koje će da služe za montažu vjetrenjača. To je trenutno što radimo. Poslije toga ovaj imamo i iskope i polaganje srednjonaponskog kabla, kabal koji povezuje vjetrenjače sa trafostanicom Gvozd - dodao je Bjelica.

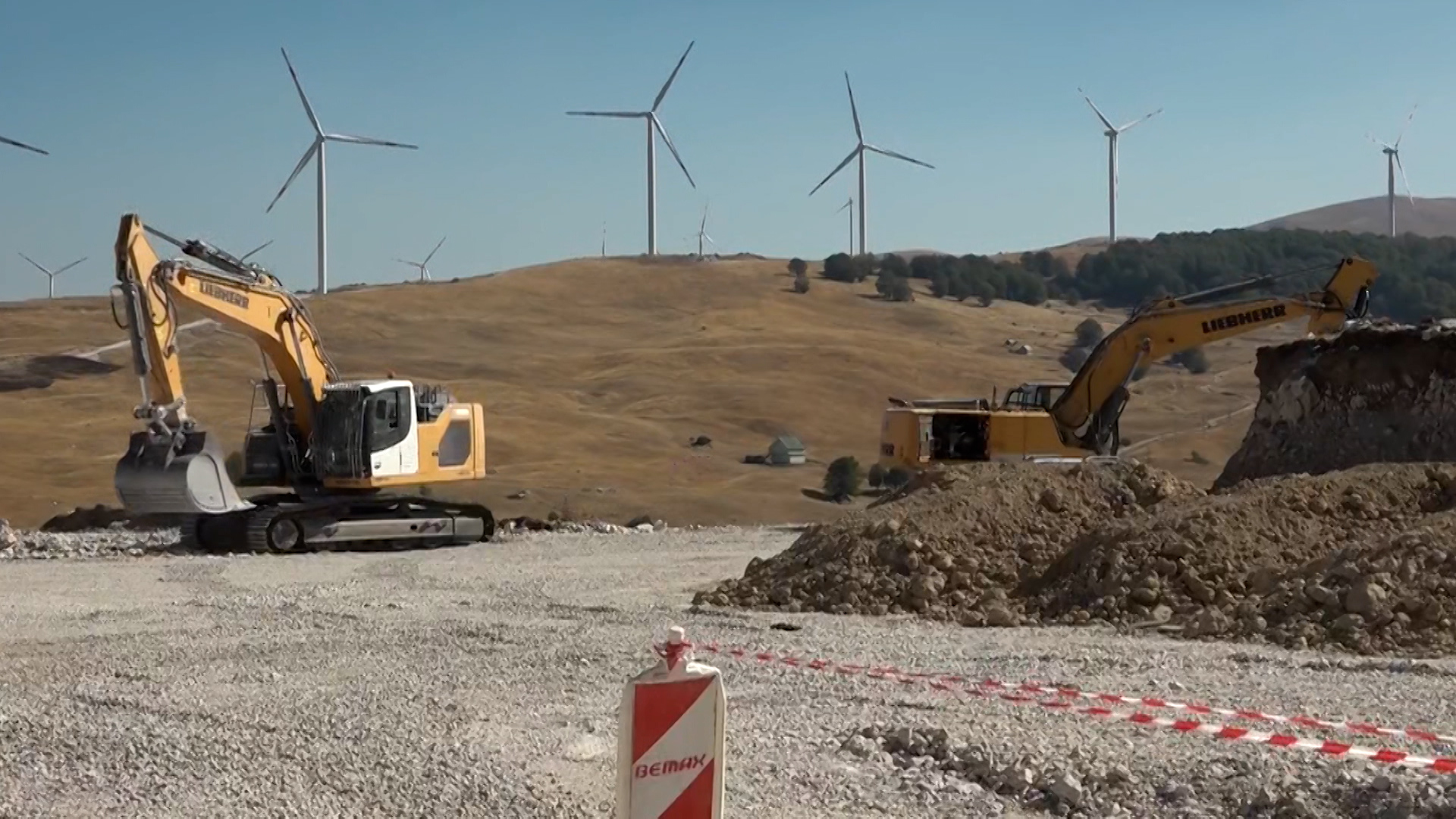

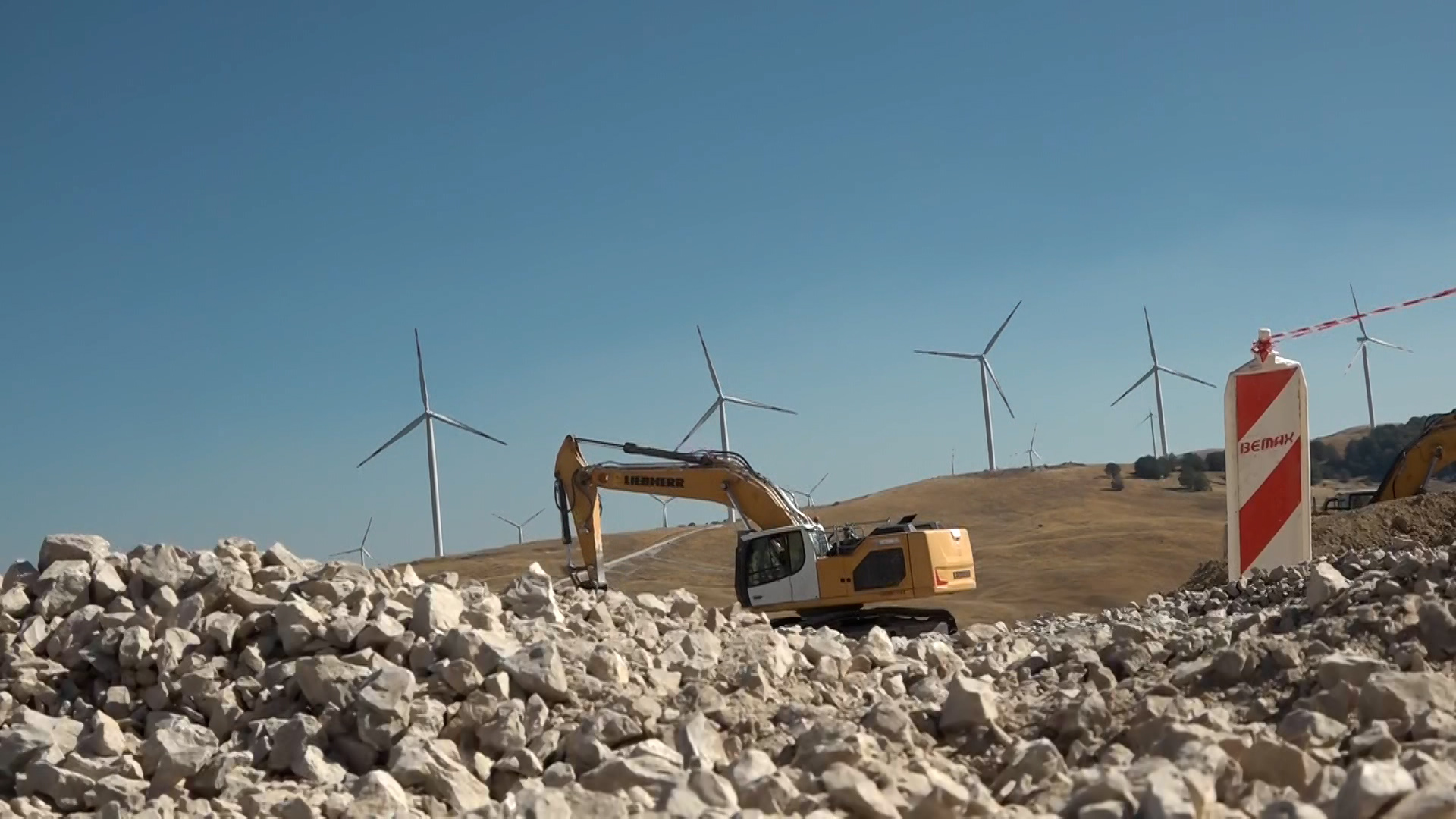

Na terenu je svakodnevno od 50 do 100 radnika. Pored jakog vjetra na Krnoskoj visoravni, izazova ima, ali se uspješno prevazilaze.
- Najveći izazov u sklopu ovoga projekta jeste izrada temelja: počev od izrade anker-koševa, koji povezuju temelj i stub vjetrenjače, montaža armature – preko sto tona armature ide u jedan temelj. Takođe sam čin betoniranja: betoniranje počinje ujutru u pet sati i traje do sedamnaest časova. Za tih dvanaest časova ugradi se preko sedam stotina metara kubnih betona - istakao je Bjelica.
Prema njegovim riječima, izgradnja u sklopu ovoga projekta Vjetropark Gvozd 2 je planirana krajem oktobra.
- Ako vremenski uslovi budu dozvoljavali, misli se na radove koje je ugovorila kompanija Bemax. A ostali radovi – instalacija stubova za vjetrenjače i samih vjetroagregata – planirani su tek u sledećoj godini - naglasio je Bjelica.
Vjetropark Gvozd 2 je projekat vrijedan 26 miliona eura koji realizuje Elektroprivreda Crne Gore u saradnji sa njemačkim Noredx-om. Izvođač radova je građevniska kompanija Bemax.
